کنترلهای قبل از بتن ریزی و حین بتن ریزی سقفهای عرشه فولادی
کنترلهای قبل از بتن ریزی و حین بتن ریزی سقفهای عرشه فولادی:
1- قبل از بتن ریزی سقف عرشه فولادی می بایست کاملا تمیز و عاری از هر گونه شی و جسم اضافه باشد همچنین حلقه های سرامیکی می بایست شکسته و از محل خود خارج گردند.
2- بهترین اسلامپ برای اجرای بتن سقف عرشه فولادی 12 می باشد که البته می بایست به وسیله فوق روان کننده - و نه افزایش آب - به این میزان روانی رسید.
3- حداقل ارتفاع بتن از روی سطح فوقانی ورق عرشه فولادی 5 سانتی متر میباشد.
روش اجرای دوربندی (فلاشینگ) و ایجاد بازشو در سقف عرشه فولادی:
گاهاً مشاهده می شود در اجرای سقف عرشه فولادی، در زمان دوربندی کردن به جای استفاده از ورق گالوانیزه U شکل و تسمه مهار و پیچ خودکار، یا از تخته استفاده می شود و یا ورقهای L شکل گالوانیزه به شکل نامطلوب و به وسیله سیم آرماتوربندی مهار می گردند، که ایراد بزرگ آن این است که در زمان بتن ریزی ورقها دچار خم شدن (اصطلاحاً شکم دادن) به خارج می گردند و شکل نامطلوبی را در لبه های سقف ایجاد می نماید و در زمان نماسازی و دیوارچینی محیطی این بیرون زدگیهای اشکالات زیادی را ایجاد می نماید.
در صورتیکه در روش صحیح همانطور که در تصاویر زیر می بینید با استفاده از ورق گالوانیزه که به شکل U خم داده شده و به ارتفاع 12.5 سانتی متر بایستی استفاده شود و خم پایینی فلاشینگ زیر ورق عرشه فولادی قرارگرفته و به وسیله میخکوب در جای خود فیکس می گردد و خم بالایی ورق فلاشینگ نیز به وسیله تسمه های مهار که آنها نیز از جنس گالوانیزه و به عرض 2 تا 3 سانتی متر و به طول 10 تا 20 سانتی متر می باشند به وسیله پیچ خودکار بر روی ورق عرشه فولادی فیکس میگردند، فاصله نصب تسمه مهار ها از یکدیگر حداکثر 60 سانتی می باشد.

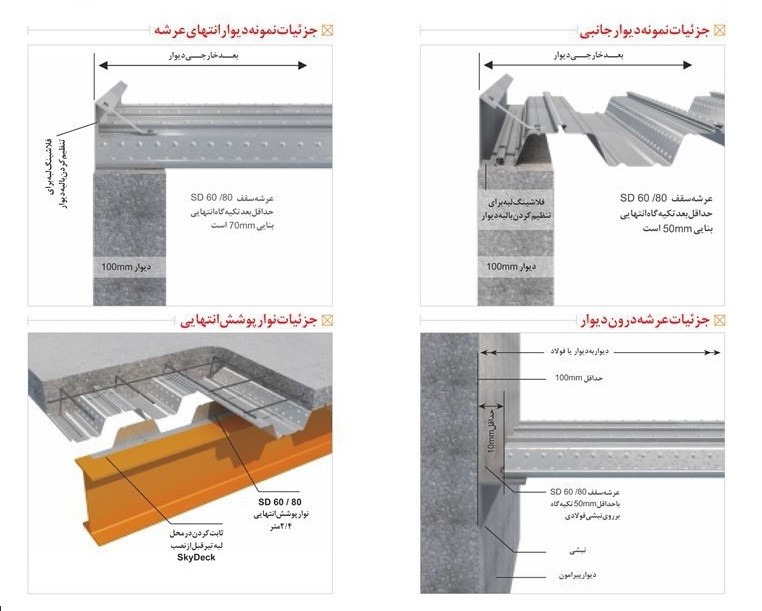

جزئیات نصب و نحوه تولید فلاشینگ
جزئیات اجرایی
جزئیات اجرایی
جزئیات اجرایی
ضوابط مبحث دهم مقررات ملی ساختمان در مورد سقف عرشه فولادی
نکات فنی در خصوص اجرایی سقف عرشه فولادی:
الف) قراردادن بسته های ورق عرشه فولادی بر روی اسکلت:
هیچ گاه یک بسته ورق را روی بسته دیگر قرار ندهید.
- درصورتی که به هر دلیلی دو بسته ورق روی یکدیگر قرارداده شود باید در اولین فرصت بسته رویی را جابجا نمود البته اینکار در صورتی که جرثقیل در اختیار نباشد، کار دشوار و پرخطری خواهد بود چرا که کارگران می بایست ورقها را تک تک از روی بسته برداشته و در محلی مجاور بسته زیرین روی یکدیگر بچینند.
- برای قراردادن بسته های ورق بر روی تیرها می بایست با استفاده از پلان تیرریزی ساختمان، یک "نقشه چینش" (نقشه شاپ) تهیه نمود و در زمان ورود بسته های ورق را طبق این نقشه روی تیرها قرار داد.
- برای اینکه جهت قرارگیری بسته های ورق عرشه بر روی تیرها اشتباه نشود می بایست در همان محل کارخانه ی فرمینگ ورق ها، با رنگ قرمز یک خط ضخیم عمودی روی بدنه بندیل ها کشیده شود .در نقشه شاپ می بایست جهت قرارگیری بندیل های ورق عرشه فولادی را مشخص کنید. این کار با رسم یک فلش جهت دار برروی بندیل های ورق عرشه فولادی انجام می شود.
- آنچه که اهمیت دارد این است که در هنگام قراردادن بسته های ورق عرشه فولادی، خط قرمز را درهمان جهتی که نقشه شاپ داده شده است،جانمایی کنید.
- توجه داشته باشید اگر به هر دلیلی نتوانستید این کار را را انجام دهید، حتما اکیپ اجرایی خود را درجریان این موضوع قرار دهید تا از دوباره کاری جلوگیری کرده باشید.
- مورد دیگری که در هنگام قراردادن بندیل های ورق عرشه فولادی بروی اسکلت باید رعایت نمایید این است که این بندیل ها می بایست بصورت یک درمیان بصورت چپ و راست قراگیرند.
- دقت داشته باشید که هرگز انتهای بسته های ورق عرشه فولادی از یکدیگر عبور نکنند. چرا که در اینصورت برداشتن و پخش ورقها به سختی و کندی انجام خواهد گرفت .
- به خاطر داشته باشید که گل میخ ها را نیز به همراه بندیل های ورق به ارتفاع مورد نظر حمل کنید چرا که در غیر اینصورت باید این کار را به صورت دستی انجام دهید که با توجه به سنگین بودن گل میخ ها ، انجام این کار آسان نخواهد بود.
ب) ویژگی های جان پناه پیرامونی (محافظ پرتگاهها):
- در صورتی که جان پناه در وسط تیر کناری نصب شود ، شما دسترسی مناسبی به لبه ی تیر نخواهید داشت و نمی توانید فلاشینگ را بدرستی نصب کنید.
- اگر جان پناه مطابق شکل بصورت طره ای ساخته و نصب شود. اکیپ اجرای سقف می تواند با تسلط کامل ورق های عرشه فولادی و فلاشینگ را نصب کند و گل میخ ها را جوش دهد.
- در مواقعی که امکان ساخت و نصب جان پناه بصورت طره ای وجود ندارد و باید آن را در وسط تیر پیرامونی نصب کرد می بایست مطابق شکل حداقل ارتفاع 45 سانتیمتر را رعایت نمود .
جان پناه پیرامونی
جان پناه پیرامونی
ج) بتن ریزی:
- لوله تخلیه بتن را باید بطور متناوب و با دقت حرکت داد تا از تجمع بتن در یک نقطه جلوگیری شود. برای این کار به دو کارگر نیاز دارید. یکی برای جابجا کردن لوله و یکی برای پخش کردن بتن بیرون آمده از لوله . دقت داشته باشید که بیش از چهار نفر نباید در اطراف لوله تخلیه بتن حضور داشته باشند.
- حتی الامکان بتن ریزی را از نواحی روی تیرهای میانی آغاز کنید.
- لوله تخلیه بتن می بایست بصورت خوابیده روی سقف جابجا شود نه به صورتی که از سقف جدا شده و در نتیجه بتن در هنگام خروج از لوله به روی سقف پرتاب شود.
- مجددا تاکید می کنم که از تجمع بتن در یک نقطه به شدت خودداری کنید.
